防静电地板系统电阻测试规范,对地系统电阻验收全解

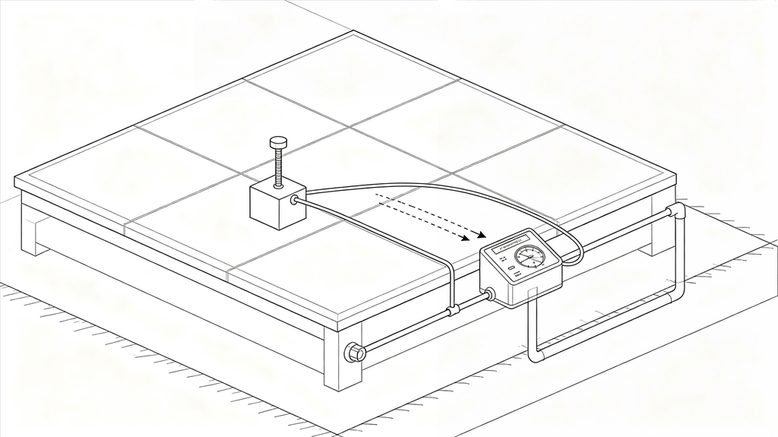

防静电地板系统电阻测试规范,对地系统电阻验收全解系统电阻现场测试示意图

在所有防静电地面检测项目中,系统对地电阻是最终竣工验收、ESD审厂的核心一票否决项。表面电阻、体积电阻仅能检测地板材料本身的性能,而系统电阻检测的是车间完整静电泄放链路的整体电阻,涵盖地板表层、地板本体、导电铜箔、接地干线、接地端子、室外独立地网的全通路电阻,真实还原车间实际静电泄放能力,直接决定整套防静电系统是否合规可用。

系统电阻测试为工程落地核心检测项目,执行权威规范包含《SJ/T 10694-2022 电子产品制造与应用系统防静电检测通用规范》《SJ/T 31469 防静电地面系统测试规范》《GB50944-2013 防静电工程施工与质量验收规范》,是国内工厂ESD体系审核、客户验厂、第三方检测的核心判定依据,所有高端制造车间必须100%达标。

相较于单一材料电阻测试,系统电阻测试属于现场整体工况测试,对施工工艺、接地系统、布线方式、连接工艺要求极高。很多工厂出现“地板检测合格,系统验收不合格”的问题,核心原因并非地板质量问题,而是接地施工不规范:接地铜箔虚接、断裂、间距超标,接地干线线径不足、布线混乱,ESD工艺地与防雷地、保护地混接,室外地网接地电阻超标、降阻不到位等,都会直接导致系统电阻超标,静电无法正常泄放。

系统电阻测试环境要求严格,需保持车间环境温度20℃~25℃,相对湿度40%~60%,车间地面、接地系统完全施工完成,接地网稳定静置72小时以上,确保地网土壤接触充分、电阻数值稳定。测试前需全面检查:接地端子连接牢固、铜箔铺设完整、无断点、无虚接,接地干线独立隔离,未与强电、防雷线路混接,排除所有施工隐患后,方可开展测试工作。

系统电阻测试原理完整贴合实际工况:将测试设备一端重锤电极放置在防静电地板待测表面,另一端测试线牢固连接车间ESD专用接地端子,形成从地面到大地的完整泄放回路,精准测量整套系统的对地总电阻,真实反映车间静电实际泄放效率。

标准化现场测试SOP流程:第一步,现场排查,确认独立ESD接地系统施工完毕,接地电阻达标(常规<4Ω,精密车间<1Ω),接地链路完整无破损;第二步,测点清洁,清理地板表面灰尘、杂质,保证电极接触良好;第三步,设备校准,仪器开机预热校准,保证测试精度;第四步,回路测试,电极放置地面,测试线对接接地端子,稳压后读取系统电阻数值;第五步,全域抽检,车间按规范多点位、多区域测试,覆盖角落、设备区、通道等所有生产区域,确保整体系统均匀达标。

国标合格判定标准:常规电子、新能源车间静电耗散防静电系统电阻合格区间为1×10⁶Ω~1×10⁹Ω;防爆、高危车间导静电系统电阻需低于1×10⁶Ω。所有测试数据需完整记录,形成检测报告存档,作为ESD审厂核心资料。

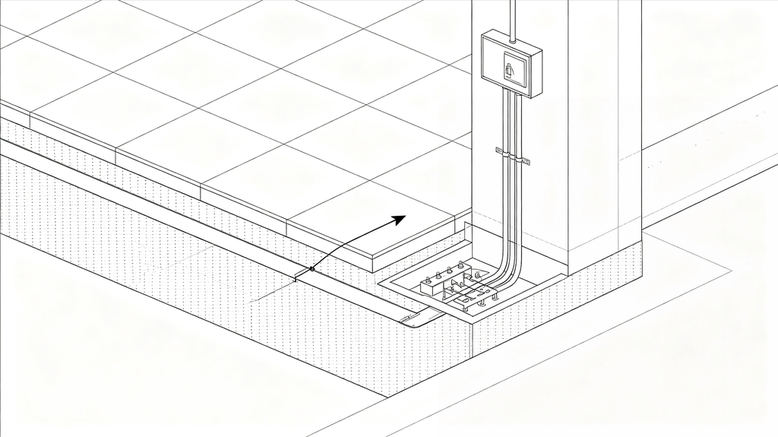

工程运维重点提醒:系统电阻是动态指标,长期使用后,铜箔氧化、端子松动、地网受潮干旱、线路老化都会导致数值超标,企业需定期检测维护,及时整改,保障防静电系统长期稳定运行。车间 ESD 接地链路简图,地板导电铜带连接至弱电井接地端子箱
