防静电工程全流程检测|隐蔽工程、阶段性测试、竣工验收 GB50944‑2013

【测】防静电工程全流程检测:隐蔽工程、阶段性测试与竣工验收要点

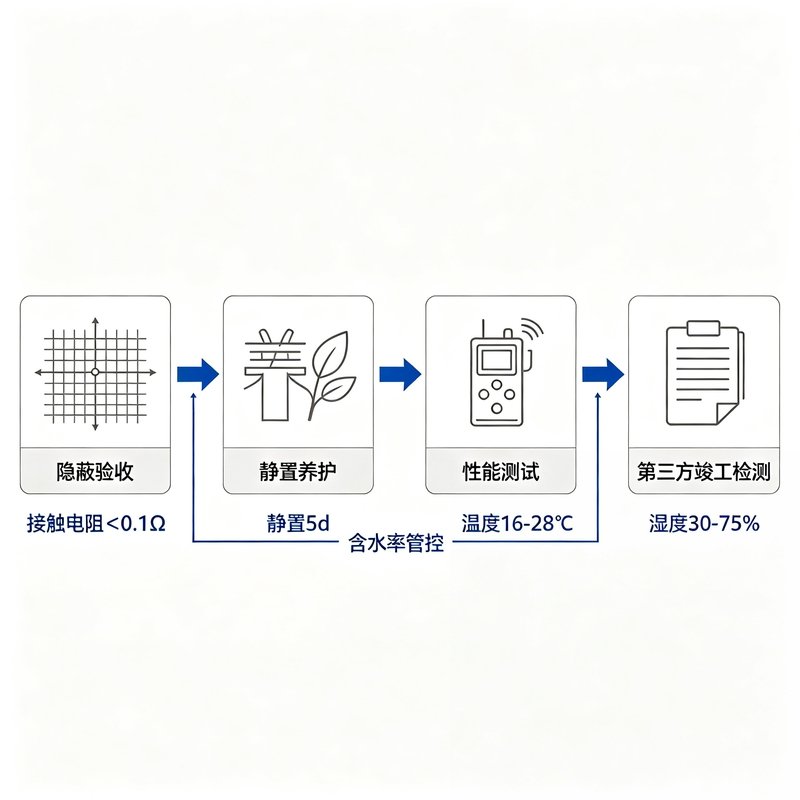

防静电工程检测全流程流程图

防静电工程属于隐蔽工程占比很高的专业,大量导静电地网埋设在地坪下方,面层做完之后无法再目视检查。GB50944‑2013第14、15章明确规定:防静电工程必须实施工序检测+隐蔽工程验收+竣工第三方检测,只做最后竣工测试,无法排查地下地网虚焊、断线隐患。

一、分阶段检测流程

阶段1:隐蔽工程检测(地网、接地引出线铺设完成,还没做面层)
导静电地网铺设完成,首先测试地网导通性能;所有焊接、压接节点接触电阻要求<0.1Ω;全部测试数据、现场照片签字归档,隐蔽验收合格,方可进行下道工序浇筑/铺面层。
⚠️禁止覆土封层之后再回头检测地网。

阶段2:面层完工静置之后性能测试
地坪、贴面板、树脂涂层施工完毕,必须静置5天之后再做防静电性能测试;同时严格管控含水率:树脂地坪含水率≤6%;水泥类地坪含水率<8%。雨后天气禁止测量接地极接地电阻

阶段3:竣工第三方检测(推荐具备资质第三方机构)
测试环境条件:温度16‑28℃,相对湿度30‑75%;检测仪器计量检定有效期内。

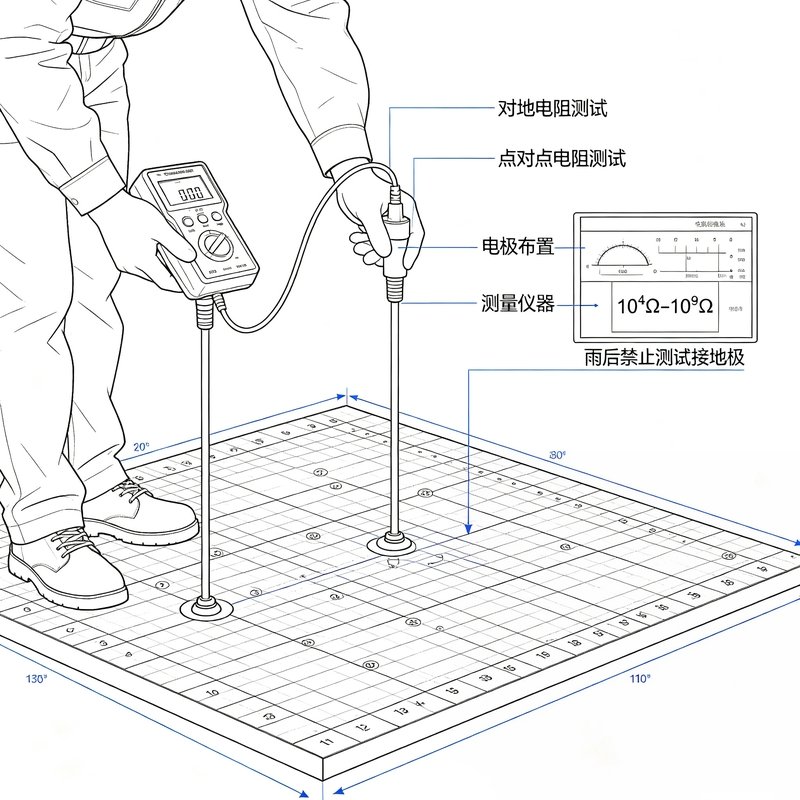

防静电地坪电阻测试示意图

二、核心检测指标汇总

  • 各类防静电地坪:对地/点对点电阻 1×10⁴Ω~1×10⁹Ω;
  • 防静电工作台对地电阻:1×10⁵Ω~1×10⁹Ω;
  • 墙面、顶棚、门窗对地电阻 ≤1×10¹⁰Ω;
  • 独立防静电接地系统接地电阻<10Ω;联合接地取系统最小接地电阻要求;
  • 离子消除设备:静电消散时间、残余电压、臭氧浓度;
  • 出口审厂项目增加:ESD功能地‑保护PE跨接电阻≤25Ω(ANSI/ESD S6.1)。

三、抽样与竣工资料要求

抽样方案按照GB/T2828.1,AQL=6.5,一般检验水平Ⅱ。竣工资料必须包含:施工合同、材料合格证、进场检测报告、全套隐蔽工程记录与影像、检验批分项分部记录、竣工图纸、第三方防静电性能检测报告。

四、不合格处置规则(GB50944‑2013)

  1. 检验批不合格优先返工重做,重新验收;
  2. 返修后可满足安全与防静电功能,可依据技术协商文件进行验收;
  3. 返修仍然达不到安全和功能要求,严禁验收交付。

惠发科技服务惠州、东莞、深圳、广州、中山、佛山,提供防静电工程勘测、施工过程检测配合、隐蔽工程记录、竣工资料整理,协助企业完成国标以及美标审厂检测。工程咨询:段工 13923623651。
