依据《电子工业静电防护技术与管理》,企业EPA防静电体系完整搭建流程
袁亚飞主编《电子工业静电防护技术与管理》一书,不仅仅讲解防静电接地、地坪、离子风机等工程技术,更大篇幅阐述EPA防静电管理体系建设方法论,结合ISO9000八项质量管理原则、PDCA戴明循环,给出从策划到持续改进的完整实施路径,适配ANSI/ESD S20.20、IEC61340‑5‑1体系认证与客户审厂要求。很多企业只做硬件,体系文件残缺,四级文件缺失,没有内审与管理评审,导致客户ESD审核屡屡失分。
一、前期策划:识别风险,明确目标(P阶段)

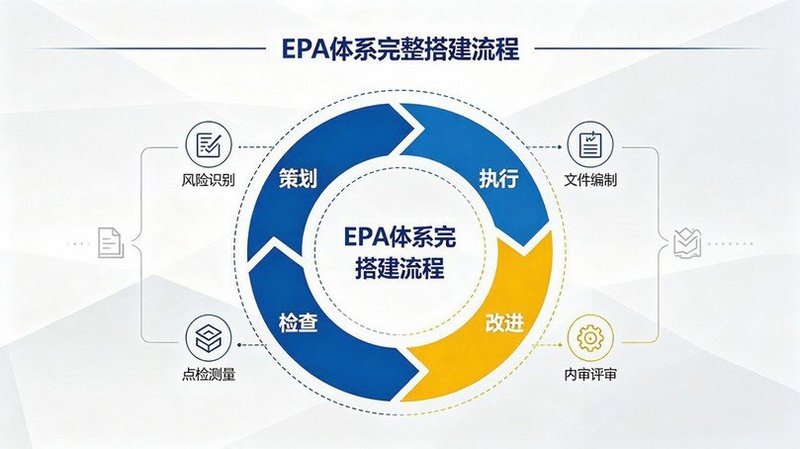

按照书本体系策划思路,第一步开展风险识别: 1、识别产品敏感器件等级,评估HBM人体、MM机器、CDM带电器件三类放电带来的失效风险; 2、识别全部ESD敏感工序:来料、仓储、装配、测试、维修、外协外包; 3、识别相关人员:作业员、检验、设备、访客、外包人员; 4、划定EPA防静电物理区域,明确边界; 5、制定可量化、可考核的ESD防护目标,配置人员、检测仪器、经费资源,任命ESD负责人。 策划输出总体方案,同时同步规划防静电硬件工程方案,实现技术与管理同步设计,避免后期硬件完工再补体系文件。
二、体系文件编制与体系运行(D阶段)

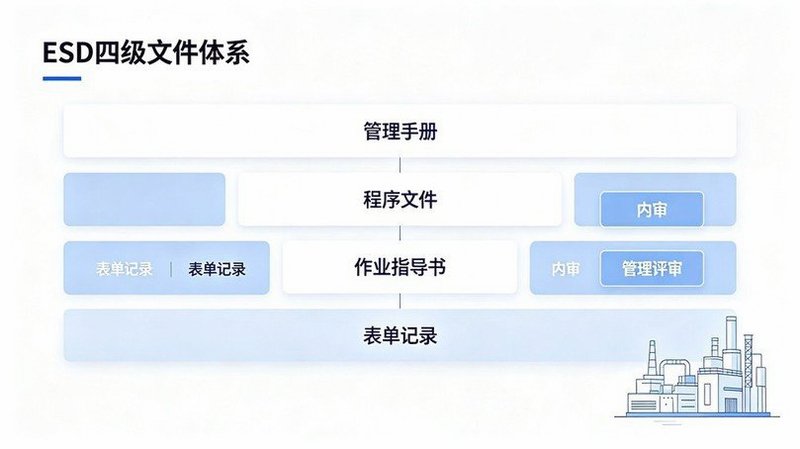

书中明确ESD防护四级文件架构: 一级文件:静电防护管理手册(总大纲,最高管理者批准发布); 二级文件:程序文件,包含文件控制、记录管理、人员培训、EPA管理、供方管理、监视测量、内审、纠正预防措施; 三级文件:作业指导书、操作规程(腕带使用、离子风机操作、EPA作业规范等); 四级文件:表单记录,培训记录、点检记录、内审报告、供应商评价记录。 体系运行重点工作:落实分层人员培训考核;EPA区域标识管理;防静电设备日常使用;对供应商传递ESD要求,开展供方评价;管控访客进入EPA区域。 同时硬件工程落地:LEB‑MM‑HBM接地、防静电地面、工作台、离子消除设备,硬件与管理文件配套。
三、监视与测量,多维度检查验证(C阶段)
参考书本监视测量章节,建立三级监控机制: 1、日常点检(一线):腕带、防静电鞋每日目视;离子风机每月点检;接地系统每季度复测; 2、定期检测:地面、台垫、周转容器每年开展性能检测;计量仪器按期送计量校准; 3、内部审核:每年至少一次ESD体系内审,内审员独立于被审核部门,对照手册、程序文件、国际标准查找不符合项。 所有检测、审核形成记录,发现问题记录不符合项。
四、纠正、管理评审与持续改进(A阶段)
针对点检、内审发现的不符合项,分析根因,落实纠正预防措施,闭环验证效果。 由企业最高管理者主持管理评审,评审输入:内审结果、客户反馈、检测数据、纠正预防情况、标准更新变化;评审体系的适宜性、充分性、有效性,分配资源,确定下阶段改进方向,完成PDCA循环升级。 书本特别提醒:管理评审是S20.20审核高频必查项,很多企业缺失该环节直接开出严重不符合。
五、企业落地的现实建议
EPA防静电不是一次性工程,硬件施工完成只是起点,体系需要长期运行迭代。新建工厂建议工程阶段同步完成体系策划;老工厂可分步补齐文件、表单、内审管理评审记录。工程服务商可以同时提供硬件施工+体系台账模板,大幅降低企业搭建门槛。
惠州市惠发科技有限公司,专注防静电工程、ESD工程、EPA防静电工作区建设、工厂与实验室接地、防静电材料选型、审厂整改,对标DG/TJ08‑83‑2009、GB/T15463‑2018、GB50611‑2010、ANSI/ESD S20.20、IEC61340‑5‑1,提供勘测‑设计‑施工‑检测‑台账‑体系策划一站式落地。
